Actuele hinder

Actuele hinder

Datum

Status

Gestart

Weg

N6

Hinder tijdens fase 6b

Waar? Bergensesteenweg (N6) tussen de Groot-Bijgaardenstraat en de Sint-Stevensstraat, op de rijweghelft richting Halle.

Wanneer? dinsdag 26 mei 2026 tot voorjaar 2027

Verkeershinder?

Voetgangers

  • Volgen een omleiding via de doorsteek Spoorvoetweg richting de Albert van Cotthemstraat, Pastoor Vendelmansstraat, Weerstandsplein en Sint-Stevensstraat
  • Kruisen de Bergensesteenweg via:
    • Lichtengeregelde oversteekplaatsen (met drukknop) ter hoogte van de Koning Albertstraat en de Sint-Stevensstraat
    • Oversteekplaats ter hoogte van de JBC om de handelszaken daar te bereiken

Fietsers:

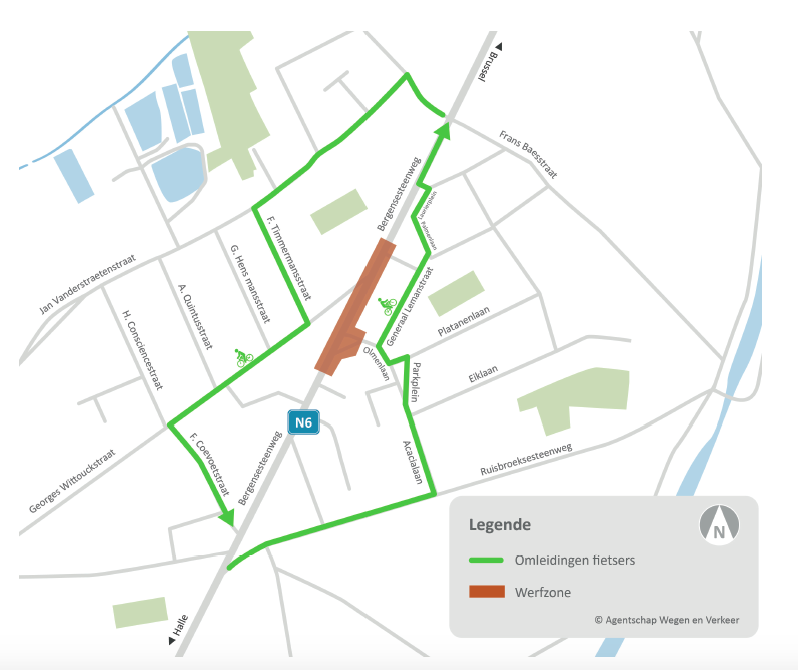

  • Richting Halle volgen een omleiding via Brusselbaan, Camille Vandeloockstraat, Weerstandsplein, Pastoor Vendelmansstraat, L. A. Schockaertstraat en Priorijlaan.
  • Richting Brussel rijden op het afgewerkte fietspad aan de overkant van de werfzone.

Gemotoriseerd verkeer:

  • Doorgaand verkeer op de Bergensesteenweg rijdt over één rijstrook in beide richtingen over de rijrichting Brussel.
  • Lokaal verkeer vanuit de Groot-Bijgaardenstraat en Eugène Ghijsstraat moeten verplicht rechtsaf slaan richting Bergensesteenweg.
  • De aansluitingen van de Albert van Cotthemstraat, René de Renessestraat en Sint-Stevensstraat met de Bergensesteenweg worden afgesloten.
  • In de Meibloemstraat en een deel van de René de Renessestraat geldt een tijdelijk parkeerverbod, deze straten krijgen tweerichtingsverkeer tijdens de werken.

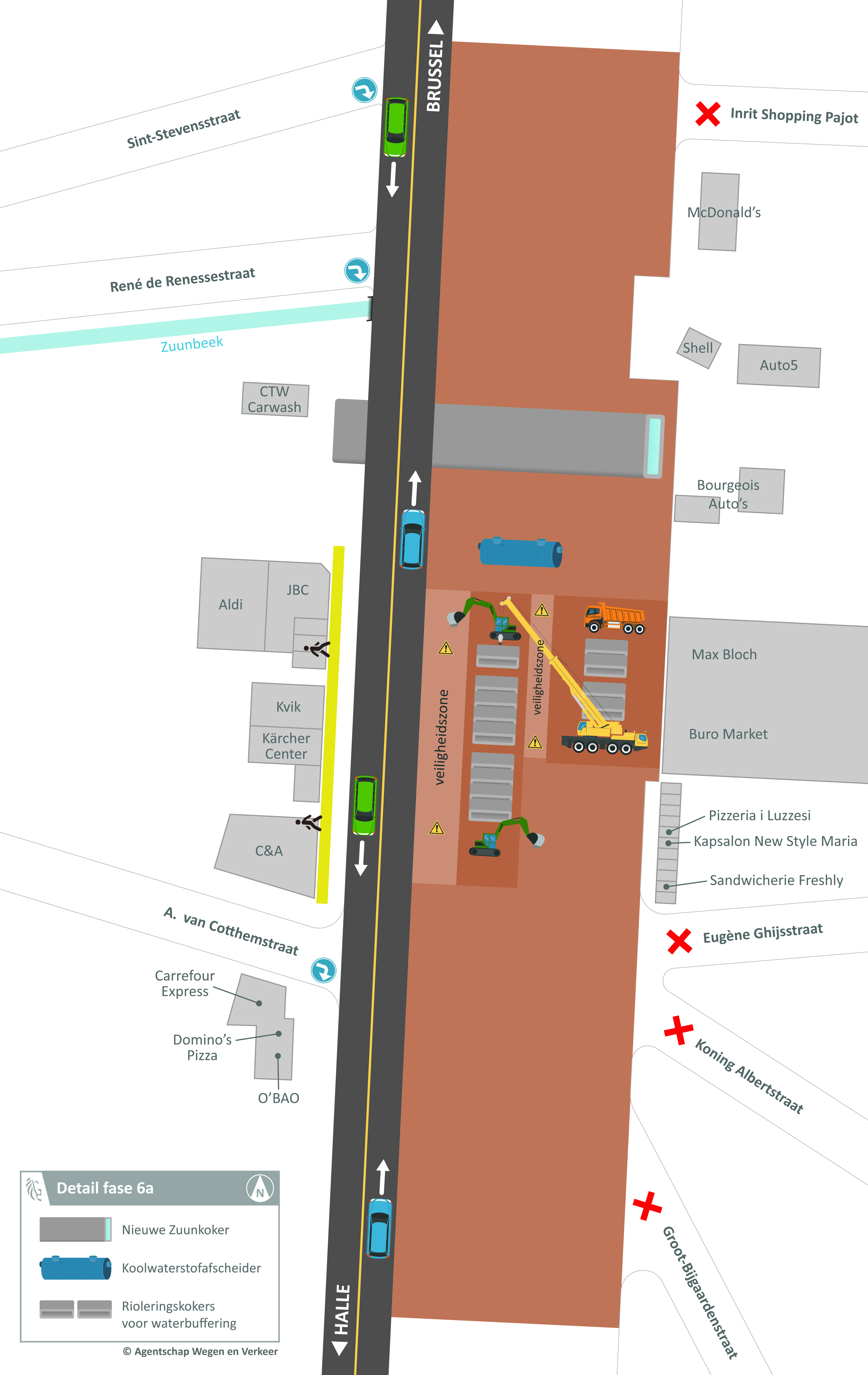

Klik op de afbeelding om de volledige kaart te bekijken.

Shopping Pajot

Shopping Pajot blijft steeds bereikbaar tijdens de werken (zie ook onderstaand kaartje). Hier lees je hoe je de shopping kan bereiken tijdens fase 6b:

  • Shopping Pajot is bereikbaar vanaf de Bergensesteenweg via de inrit naast de McDonald's. Dat is komende van Brussel de tweede inrit. Voor verkeer vanuit Halle is dat de eerste inrit.
  • Shopping Pajot kan je niet verlaten via de bestaande uitritten naar de N6. Dit doe je tijdens de werken via de nieuw aangelegde weg 'fase x', die naast Beter Bed loopt.
    • Verkeer richting Brussel rijdt hier best links naar de Bergensesteenweg.
    • Verkeer richting de R0, Ruisbroek of Halle kan best - om de werfsituatie op de steenweg te vermijden - rechts nemen naar onder meer de Drie Fonteinenbrug.
  • Op de parking van Shopping Pajot geldt een gewijzigde verkeerssituatie, volg steeds de verkeersborden.

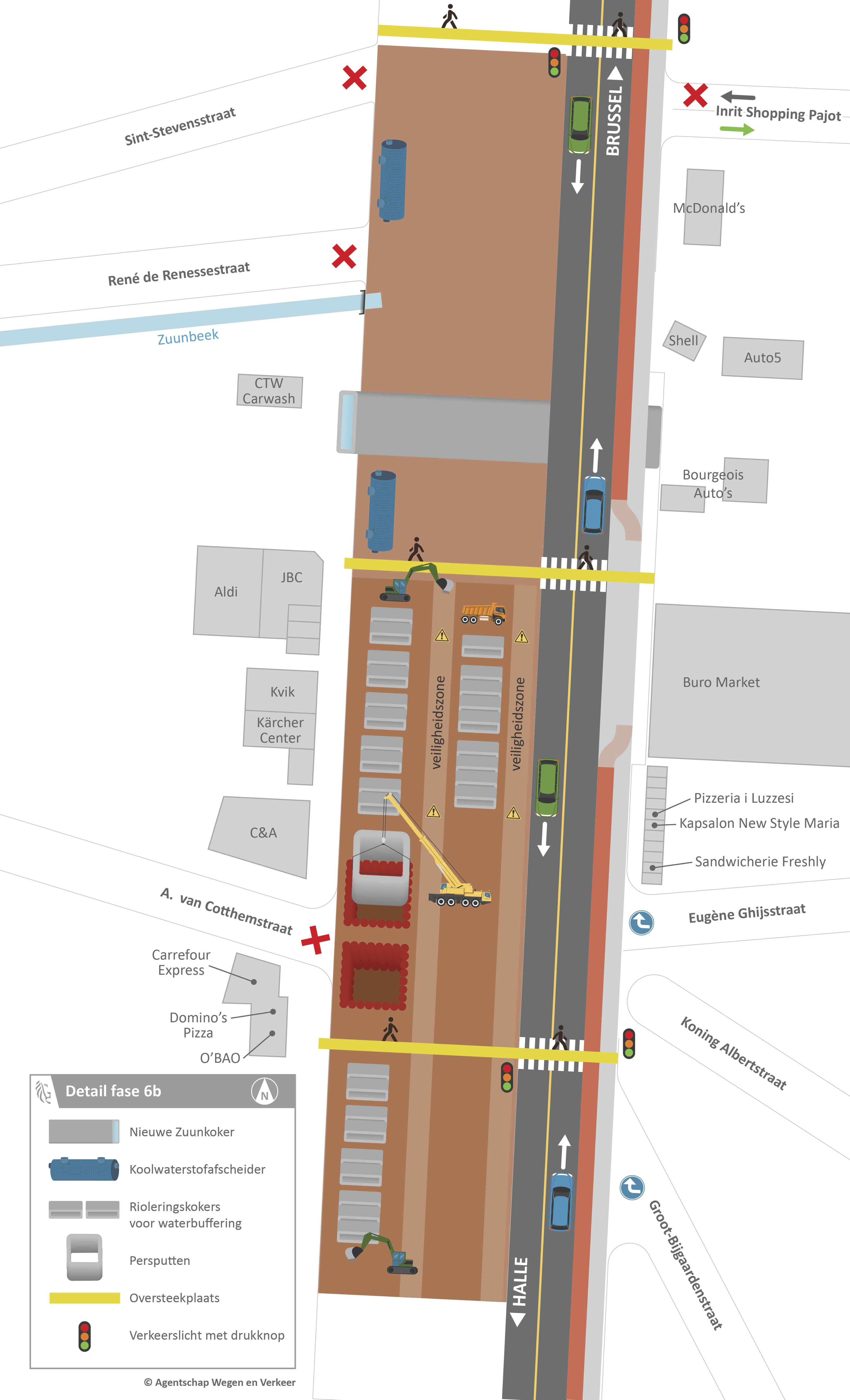

Klik op de afbeelding om de volledige kaart te bekijken.

Impactvolle werken

Tijdens fase 6b van de werken wordt in eerste instantie riolering geplaatst ter hoogte van de handelszaken aan de JBC. Daarna, ter voorbereiding van de rioleringswerken, worden er funderingspalen geplaatst om de draagkracht van de ondergrond te versterken.

In een latere fase, na de zomer van 2026, worden tussen de JBC en de Groot-Bijgaardenstraat grote rioleringskokers (4,5m breed en 2m hoog) onder het wegdek geplaatst als buffer voor het regenwater. Twee extra koolwaterstofafscheiders - een ter hoogte van de toegang naar de parking van JBC/Aldi en een ter hoogte van de René de Renessestraat - spelen een belangrijke rol in het duurzaam waterbeheer binnen het project. De grote tanks, met elk een capaciteit van 38.000 liter, filteren olie-, vuil- en brandstofresten uit het regenwater vooraleer het in de nabijgelegen Zuunbeek wordt geloosd.

Aan het kruispunt met de Albert van Cotthemstraat komen twee grote persputten van elk 6 meter diep. Deze putten maken het mogelijk om de rioleringsbuizen onder het kruispunt op een veilige manier onder de aanwezige Aquafin leiding aan te leggen zonder dat het kruispunt volledig moet worden open gegraven. Vanuit de ene put wordt er een rioleringsbuis horizontaal “doorgeperst” naar de andere put.

De Zuunbeek stroomt op dit moment ter hoogte van de René de Renessestraat onder de Bergensesteenweg. Om op termijn de overdekte Zuunbeek in de zone tussen de Michelinsite en Shopping Pajot open te kunnen leggen, wordt er een nieuwe Zuunkoker gebouwd - een 35 meter lange en 8,40 meter brede constructie - die 50 meter verderop onder de steenweg een plaats krijgt. In deze fase wordt het laatste deel van de Zuunkoker gebouwd.


Klik op de afbeelding om de volledige afbeelding te bekijken.
