Overslaan en naar de inhoud gaan

Projectverloop

Projectverloop

Datum

Status

Gestart

Provincie

Weg

R2

1. April - juli 2024: aanpassingen omleidingsroute

De aannemer startte in april 2024 met de werkzaamheden op de omleidingsroute richting Gent. Tien aanpassingen in totaal beperkten de hinder voor het doorgaand verkeer op die route zo veel mogelijk.

2. Nacht 14 op 15 juli 2024: start tunnelrenovatie

In de nacht van 14 op 15 juli 2024 startten we met de tunnelrenovatie. De Beverentunnel werd afgesloten voor verkeer richting Gent. Verkeer naar Gent volgde een bovengrondse omleiding. Verkeer richting Nederland kon steeds door de tunnel rijden. Op bepaalde momenten was het nodig om de tunnel volledig af te sluiten. Die sluitingen vindt u steeds via de website van het Vlaams Verkeerscentrum

Klik op de pijltjes om de fasering te bekijken.

3. September-november 2025: testfase nieuwe tunnel

Na de renovatie voerde de aannemer nog veiligheidstesten uit. Ook de hulpdiensten hielden een oefening en testten enkele mogelijke calamiteitenscenario’s. Daarvoor werd de tunnel tijdens enkele nachten of weekends afgesloten in beide richtingen. De planning van volledige sluitingen en regulier onderhoud vindt u steeds via de website van het Vlaams Verkeerscentrum.

Tests na renovatie

4. Op 13 november 2025: einde renovatie

De totaalrenovatie werd beëindigd op 13 november 2025 om 05.00 uur. Vanaf dan starten de afbraak- en herstellingswerken van de milderende maatregelen op de omleidingsweg. Daarom blijft op die route het eenrichtingsverkeer naar Gent gelden tot 4 december. Meer informatie vindt u onder 'verkeerssituatie vanaf 13 november 2025'.

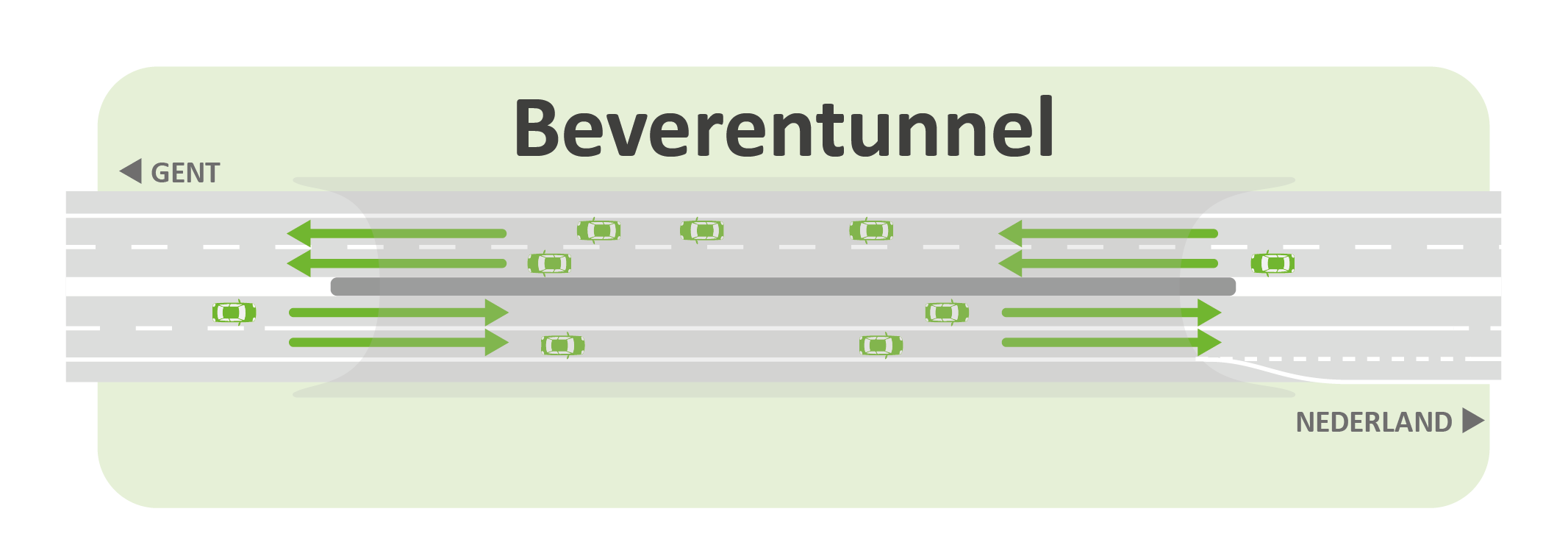

Beverentunnel na renovatie
