Timing en fasering van de werken

Om de hinder voor buurtbewoners, handelaars en doorgaand verkeer zo veel mogelijk te beperken, werken we in verschillende fasen. Dat betekent dat de werfzone per fase opschuift.

Voorbereidende werken: zomer 2024

  • Aanleg fietshelling van de Scheldebrug naar het jaagpad (de Killeweg). Die tijdelijke fietshelling is een cruciaal onderdeel van de fietsomleiding tijdens de volgende fasen.
  • Afbraak twee middeneilanden.

Fase 1: eind augustus 2024 - 12 maart 2025

  • Westkant Scheldebrug (Martelarenlaan): aanleg rijweg, fietstunnel, fietspad en riolering.
  • Start fietstunnel onder de Noordlaan.

Fase 2: 12 maart 2025 - 15 oktober 2025

  • Oostkant Martelarenlaan en Westkant Leopoldlaan (kant Oude Vest): archeologisch onderzoek, aanleg fietstunnel, fietspad, fietsplein, rijweg en riolering.
  • We pakken fase 2 aan in 2 stappen:
    • Maart - 21 april 2025: De werfzone wordt afgesloten, met uitzondering van de aansluiting met de Oude Vest. Verkeer vanuit het kruispunt Mechelse Poort kan de Oude Vest nog inrijden.
    • 22 april - eind 2025/begin 2026: De werfzone breidt uit en de toegang tot de Oude Vest wordt volledig afgesloten.
  • Naast de weg werken we verder aan de westkant van de Scheldebrug (kant parking De Bruynkaai): aanleg bufferbekken, fietsbrug en archeologische opgraving monnik en beer.
  • Gelijktijdig voeren we enkele voorbereidende werken uit ter hoogte van Residentie Scheldezicht: in maart en april wordt er verontreinigde grond weggehaald en nadien worden de nutsleidingen verplaatst.

Fase 3: 16 oktober 2025 - april 2026

  • Oostkant Leopoldlaan: archeologische werkenaanleg rijweg, fietstunnel, fietspad en riolering. Tussen de Leopoldlaan en residentie Scheldezicht leggen we eerst het nieuwe fietspad aan. Zodra dit klaar is, kunnen fietsers hier veilig doorrijden en wordt verder gewerkt aan de rijweg.
  • Fietsplein tussen de tunnels Noordlaan en Leopoldlaan: heraanleg loopt verder.
  • Martelarenlaan: aanleg fietspaden richting Grembergen.
  • Noordlaan:  aanleg nieuwe riolering in de bermen.

Fase 3: 16 oktober 2025 - april 2026

  • Oostkant Leopoldlaan: archeologische werken, aanleg rijweg, fietstunnel, fietspad en riolering.
    • Tussen de Leopoldlaan en residentie Scheldezicht leggen we eerst het nieuwe fietspad aan.
    • Zodra dit klaar is, kunnen fietsers hier veilig doorrijden en wordt verder gewerkt aan de rijweg.

Fase 4

  • Aanleg rijweg en riolering aan de Noordkant Mechelsesteenweg en Zuidkant Noordlaan.
  • Eerste werken aan het fietsplein tussen de tunnels Noordlaan en Leopoldlaan (aanleg keermuren, zitelementen en helling)

Fase 5:

  • Aanleg rijweg, riolering en fietspad aan de Zuidkant Mechelsesteenweg en Noordkant Noordlaan.
  • Aanleg hellingen en fietspaden naar de fietstunnel in de Leopoldlaan.
  • We vernieuwen de Kroonveldlaan tot aan de spoorwegbrug. Aan de brug maken we een veilige oversteekplaats voor fietsers en voetgangers, op een verhoogd plateau.

Fase 6:

  • Werken aan het midden van het kruispunt tussen de Noordlaan, Martelarenlaan, Mechelsesteenweg en Leopoldlaan.

Fase 7:

  • Aanleg bufferbekken en fietspaden tussen de Noordlaan en Martelarenlaan.
  • Afwerking fietspaden naar tunnels.
  • Afbraak fietsenhelling.

Dit zijn weersgevoelige werken. Als het weer tegenzit of er duiken andere onverwachte omstandigheden op, kan de planning van de werken nog opschuiven.

Inschuiven fietstunnel Noordlaan: 4 - 9 april 2025

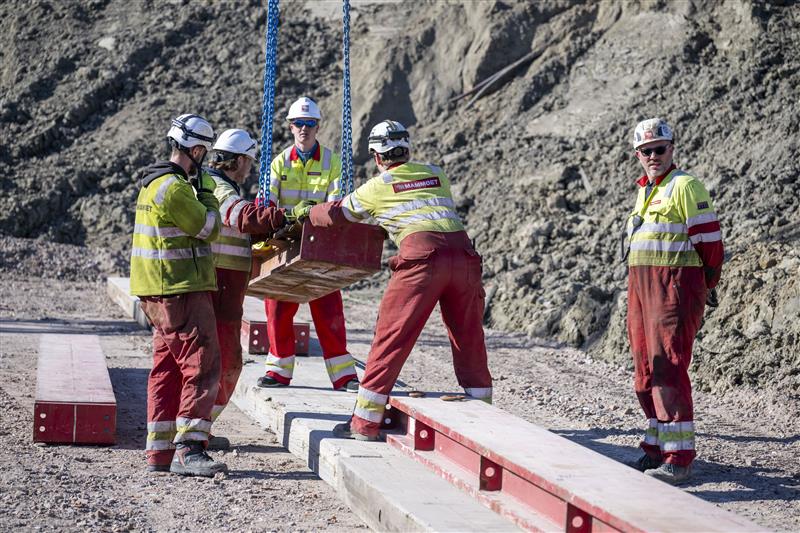

  • In het eerste weekend van de paasvakantie, van vrijdagavond 4 tot en met woensdag 9 april, werd de fietstunnel onder de Noordlaan geschoven. De fietstunnel is eerst naast de weg opgebouwd, om dan in één keer onder de Noordlaan geschoven te worden.
  • Benieuwd hoe dat eruit zag en in zijn werk ging? Bekijk de foto's en video hieronder!
