Complex project 'Optimalisatie van verbinding Ieper-Veurne tussen Vleteren en Noorderring'

Complex project 'Optimalisatie van verbinding Ieper-Veurne tussen Vleteren en Noorderring'

Algemeen Overzicht

Status

In Studie

Weg

N8
N38

Wat bedoelen we met ‘de optimalisatie van de N8’?

De officiële naam van dit project is de ‘Optimalisatie van de verbinding Ieper–Veurne tussen Vleteren en de Noorderring (N38)’, conform de formulering in de startbeslissing van de Vlaamse Regering. Op deze website gebruiken we meestal de kortere naam ‘Optimalisatie van de N8’, omwille van praktische redenen.

Wat en waarom?

Op zoek naar de beste oplossing voor de N8 tussen Vleteren en Ieper

De Vlaamse overheid wil de N8 tussen Veurne en Ieper veiliger, vlotter en leefbaarder maken. Het stuk van de weg tussen Veurne en Alveringem is momenteel in uitvoering – sommige delen zijn reeds uitgevoerd. De plannen voor het stuk tussen Alveringem en Vleteren zijn goedgekeurd. Momenteel buigen we ons over het resterende stuk van de N8: het stuk tussen de Kruisboomstraat in Vleteren en de Noorderring (N38) in Ieper.

De huidige inrichting en toestand van dat stuk N8 voldoen niet aan de hedendaagse vereisten van een regionale weg. Een optimalisatie dringt zich op, met als doel om de weg voor alle weggebruikers veiliger en vlotter te maken, en leefbaarder voor wie in de dorpen langs de weg woont.

De optimalisatie van de N8 tussen Vleteren en Ieper sluit aan op de optimalisatie van de N8 tussen Veurne en Vleteren. Meer info over dit volledige project en over de voortgang van de verschillende delen leest u hier.

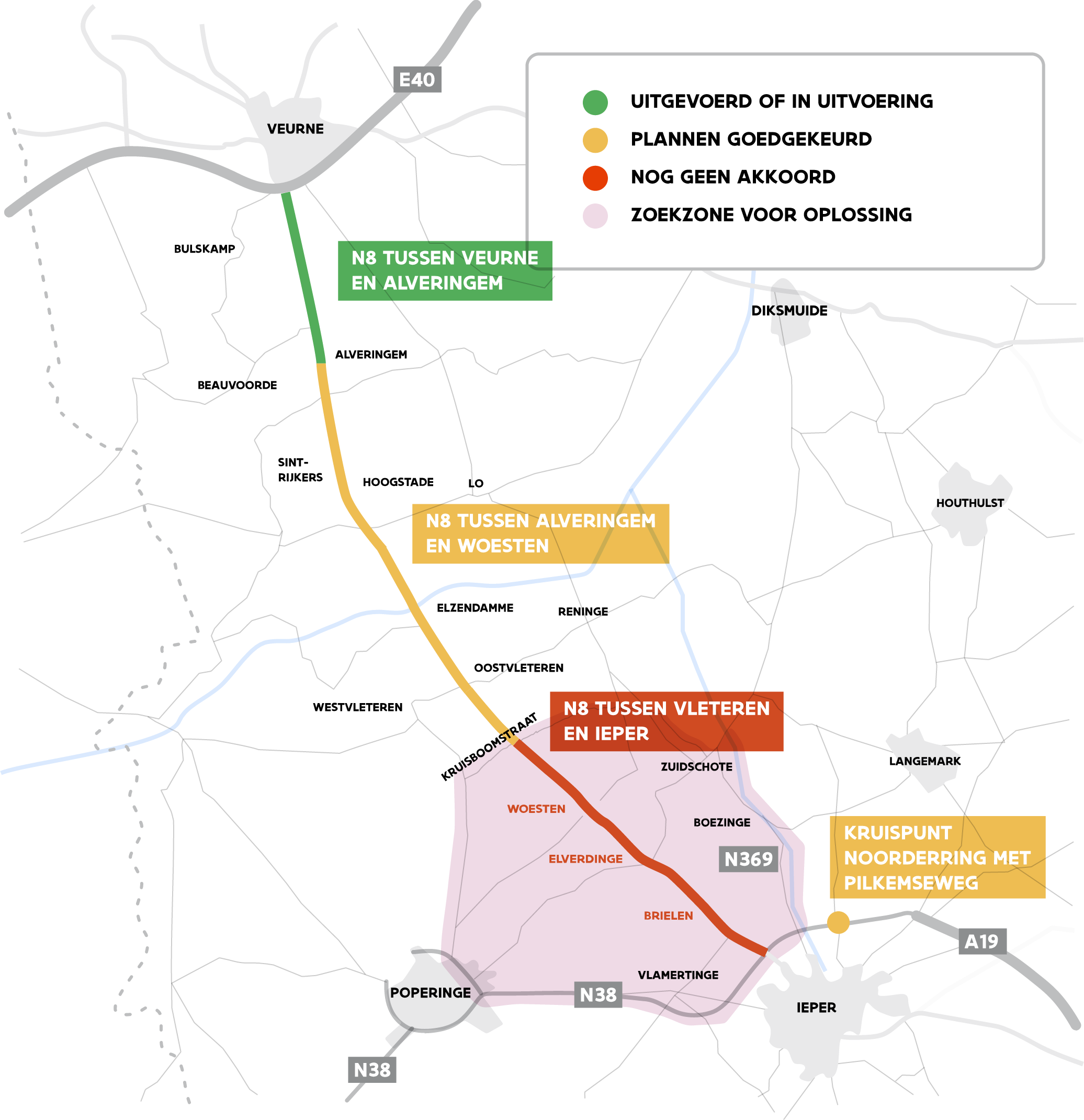

Tip: klik op de kaart of de pijl rechtsboven om de overzichtskaart vergroot te bekijken.

Bij heel wat mensen leeft nog altijd het idee dat het doortrekken van de A19 een oplossing kan bieden voor de problemen op en langs de N8 tussen Veurne en Ieper. Dat scenario is echter geen optie meer. Al in 2013 schrapte de Vlaamse Regering de reservatiestrook voor de doortrekking van de A19, met een Gewestelijk Ruimtelijk Uitvoeringsplan. Wat dan wel mogelijk is, wordt onderzocht binnen de lopende studie over de N8 tussen Vleteren en Ieper.

Welke stappen?

Stap 1: bepalen van de randvoorwaarden en ambities

De eerste stap richting een oplossing bestaat uit het bepalen van de randvoorwaarden en de ambities voor de N8 tussen Vleteren en Ieper. Dat doen we in de zogeheten ambitienota. Randvoorwaarden zijn criteria die de uiteindelijke oplossing onvoorwaardelijk moeten respecteren. Ambities daarentegen zijn criteria die de uiteindelijke oplossing zo goed mogelijk moeten respecteren. De ambities vertrekken vanuit een schets van de huidige situatie van de N8 tussen Vleteren en Ieper.

Midden januari 2026 werd de ambitienota politiek goedgekeurd door de vier betrokken lokale besturen - Ieper, Poperinge, Vleteren en Lo-Reninge -, de provincie West-Vlaanderen en de Vlaamse ministers Annick De Ridder (Mobiliteit en Openbare Werken) en Jo Brouns (Omgeving en Landbouw).

Stap 2: bepalen van de mogelijke oplossingen

Na het bepalen van de randvoorwaarden en ambities buigen we ons over de mogelijke oplossingen van de N8 tussen Vleteren en Ieper, in het kader van de alternatievenonderzoeksnota. Die mogelijke oplossingen noemen we ‘alternatieven’. We brengen alle alternatieven in kaart, soms in meerdere varianten, en bepalen welke de twee randvoorwaarden uit de ambitienota respecteren. Enkel de alternatieven die beide randvoorwaarden respecteren beschouwen we als ‘redelijk’. Uit verder onderzoek moet blijken welke ‘redelijke’ alternatieven ook daadwerkelijk een goede oplossing bieden.

Een alternatief is ‘redelijk’ als het de twee randvoorwaarden uit de ambitienota respecteert:

  • Het doorsnijdt geen beschermde natuurgebieden en erfgoedsites.
  • Het maakt een verkeersveilige inrichting van de N8 mogelijk én een verkeersveilige aansluiting van de N8 op de Noorderring (N38).

Eind april 2026 werd de alternatievenonderzoeksnota politiek goedgekeurd door de betrokken lokale besturen, de provincie West-Vlaanderen en de bevoegde Vlaamse ministers. Daarop volgde een periode van publieke inspraak, tussen 19 mei en 18 juni 2026. Op dit moment verwerken we de ontvangen reacties en adviezen, en passen we de alternatievenonderzoeksnota waar nodig aan.

Stap 3: geïntegreerd onderzoek van de ‘redelijke’ alternatieven

Het verdere onderzoek verloopt in twee fases. Eerst onderzoeken we hoe de alternatieven scoren op vlak van mobiliteit. De alternatievenonderzoeksnota beschrijft hoe dat onderzoek precies zal gebeuren en welke aspecten daarbij aan bod komen. De alternatieven die de mobiliteitstoets doorstaan beschouwen we als ‘functionerend’. Enkel de functionerende alternatieven gaan door naar de tweede fase van het geïntegreerd onderzoek.

Die tweede fase bestaat uit diepgaand onderzoek van de functionerende alternatieven. Heel wat aspecten komen daarbij aan bod: geluid en trillingen, landschap, biodiversiteit, lucht- en waterkwaliteit, bodem, ... én bijkomende mobiliteitsaspecten. Voor elk alternatief worden de voordelen en nadelen in beeld gebracht, zodat de verschillende alternatieven objectief met elkaar vergeleken kunnen worden.

Stap 4: bepalen van een voorkeursalternatief

Op het einde van het geïntegreerd onderzoek bundelen we de resultaten in een synthesenota. Op basis van die nota duidt de Vlaamse Regering dan een voorkeursalternatief aan. Die beslissing leidt tot een ontwerp van voorkeursbesluit, waarover dan een openbaar onderzoek zal plaatsvinden.

Het onderzoek naar de optimalisatie van de N8 tussen Vleteren en Ieper verloopt volgens de principes van een complex project. Dat is een speciale procedure voor grote of ingewikkelde infrastructuurprojecten in Vlaanderen. Het voordeel? Het laat toe om het project als één samenhangend geheel aan te pakken, met als resultaat meer duidelijkheid, minder vertraging en meer inspraak van bij het begin. Meer informatie vindt u terug via deze link

Participatie

Burgers en stakeholders denken mee

We streven naar een oplossing die zo breed mogelijk gedragen is. Daarom betrekken we van in het begin alle mogelijke partijen. Burgers spelen hier vanzelfsprekend een belangrijke rol. Daarnaast betrekken we tal van andere stakeholders bij de toekomst van de N8:

  • Belangengroepen: Algemeen Boerensyndicaat Ieper, Boerenbond, Burgerplatform Boezinge-Zuidschote, Burgercomité Geen Streep door de Westhoek, CO7, Commonwealth War Graves Commission, Dorpsraad Elverdinge, FEBETRA, Fietsersbond Ieper, Katholieke Basisscholen Regio Poperinge, Kerngroep N8 Brielen, Natuurpunt De Bron, Regionaal Landschap Westhoek, Scholengemeenschap Ieper rand Heuvelland, Sint-Maartensscholen Ieper, Trage Wegen, Transport en Logistiek Vlaanderen, TreinTramBus, UNIZO West-Vlaanderen, VOKA West-Vlaanderen, West-Vlaamse Milieufederatie, West-Vlaamse Intercommunale
  • Veiligheidsdiensten: Brandweer Westhoek, Politiezone Arro Ieper, Politiezone Spoorkin
  • Lokale besturen: Ieper, Lo-Reninge, Poperinge, Vleteren
  • Provinciale instanties: Provincie West-Vlaanderen – diensten Mobiliteit en Ruimtelijke Planning
  • Vlaamse administraties: Agentschap Landbouw en Zeevisserij, Agentschap Natuur en Bos, Agentschap Onroerend Erfgoed, Agentschap Wegen en Verkeer, Departement Mobiliteit en Openbare Werken, Departement Omgeving, Vlaamse Landmaatschappij, Vlaamse Milieumaatschappij

Het betrekken van burgers en stakeholders versterkt het project inhoudelijk en draagt bij aan een zo breed mogelijk draagvlak.

Opmaak van de ambitienota

Om de ambities voor de optimalisatie van de N8 te kunnen bepalen, peilden we in het najaar van 2025 naar wat burgers en stakeholders belangrijk vinden voor die weg. Voor burgers gebeurde dat via een bevraging en drie dorpswandelingen: één in Brielen, één in Elverdinge en één in Woesten. De burgerbevraging liep van 1 september tot 5 oktober 2025, en telde in totaal 1.333 deelnemers. De dorpswandelingen vonden plaats op dinsdag 23, woensdag 24 en donderdag 25 september 2025, en trokken een mooi en divers publiek van betrokken inwoners. Voor stakeholders organiseerden we verschillende overlegmomenten, zowel een-op-een als in groep.

Opmaak van de alternatievenonderzoeksnota

Tijdens de tweede studiefase betrekken we burgers en stakeholders over de alternatieven en de methode voor het verdere onderzoek, in het kader van de alternatievenonderzoeksnota. Tijdens de opmaak van die nota vonden er overlegmomenten plaats met stakeholders. Tussen 19 mei en 18 juni 2026 organiseerden we een publieke raadpleging: burgers én stakeholders konden reageren op zowel de alternatieven als de methode voor het geïntegreerd onderzoek. Tijdens die inspraakperiode organiseerden we een infomarkt in Elverdinge op dinsdag 19 en donderdag 21 mei, met in totaal 167 bezoekers. Op dit moment verwerken we alle ontvangen reacties in een overwegingsdocument, en passen we de alternatievenonderzoeksnota waar nodig aan. Het overwegingsdocument en de aangepaste alternatievenonderzoeksnota komen integraal op deze website terecht. We brengen je hiervan op de hoogte via deze website en de nieuwsbrief.

Het filmpje hieronder werd gemaakt naar aanleiding van de publieke raadpleging. Het schetst de context van het project, en geeft uitleg bij de alternatievenonderzoeksnota en de publieke raadpleging. Die publieke raadpleging is ondertussen afgelopen, maar de contextschets blijft handig voor wie graag alles helder op een rijtje ziet.

Timing?

Timing

De optimalisatie van de N8 verloopt in verschillende fases. Momenteel bevinden we ons in de tweede fase, die van het onderzoek. Ambitie is om die fase in de loop van 2028 af te werken.

Fase 1: startbeslissing

De Vlaamse Regering besliste in 2023 om het complex project ‘Optimalisatie van de verbinding Ieper-Veurne tussen Vleteren en de Noorderring (N38)’ op te starten.

Fase 2: onderzoeksfase (huidige fase)

Het onderzoek naar de optimalisatie van de N8 startte in 2025. De ambitienota, de alternatievenonderzoeksnota en het geïntegreerd onderzoek moeten uiteindelijk leiden tot een voorkeursalternatief voor de N8 tussen Vleteren en Ieper. Ten vroegste in 2028 maakt de Vlaamse Regering hierover een beslissing.

Fase 3: uitwerkingsfase

Het voorkeursalternatief wordt uitgewerkt tot uitvoerbare plannen.

Fase 4: realisatie

De plannen worden uitgevoerd.
