Overslaan en naar de inhoud gaan

Timing en fasering

Timing en fasering

Datum

Status

Gestart

Plaats

Weg

N458

Herinrichting vanaf 4 augustus 2025

Aanleg nieuw netwerk voor gas en elektriciteit

Vanaf 4 augustus 2025 starten de nutsbedrijven met het verplaatsen en vernieuwen van de leidingen voor gas, elektriciteit en telecommunicatie. Een dag later, op 5 augustus, begint de aannemer met voorbereidende werken die ongeveer twee weken duren.

Vanaf 11 augustus worden nieuwe leidingen voor gas, elektriciteit en telecommunicatie aangelegd. Hiervoor wordt een sleuf van zo’n 200 meter gegraven vanaf de Nieuwevaart. Deze werken duren ongeveer acht weken.

Op 6 oktober wordt het vernieuwde leidingnet in gebruik genomen. Vanaf december worden de bestaande private aansluitingen geleidelijk overgekoppeld. Tijdens deze overkoppelingen kunnen de nutsvoorzieningen tijdelijk onderbroken zijn. Fluvius informeert de betrokken bewoners vooraf over de mogelijke hinder. Vanaf januari 2026 wordt het oude net volledig uitgeschakeld.

Start herinrichting Wiedauwkaai begin 2026

De herinrichting van de Wiedauwkaai was initieel voorzien in maart 2026. Doordat de nutsmaatschappijen sneller klaar zijn zouden de werken ook eerder kunnen beginnen, met name in januari 2026. Er is echter besloten pas te starten als de noordelijke brughelft van de Meulestedebrug klaar is. Van zodra deze timing duidelijk is zullen we hierover communiceren.

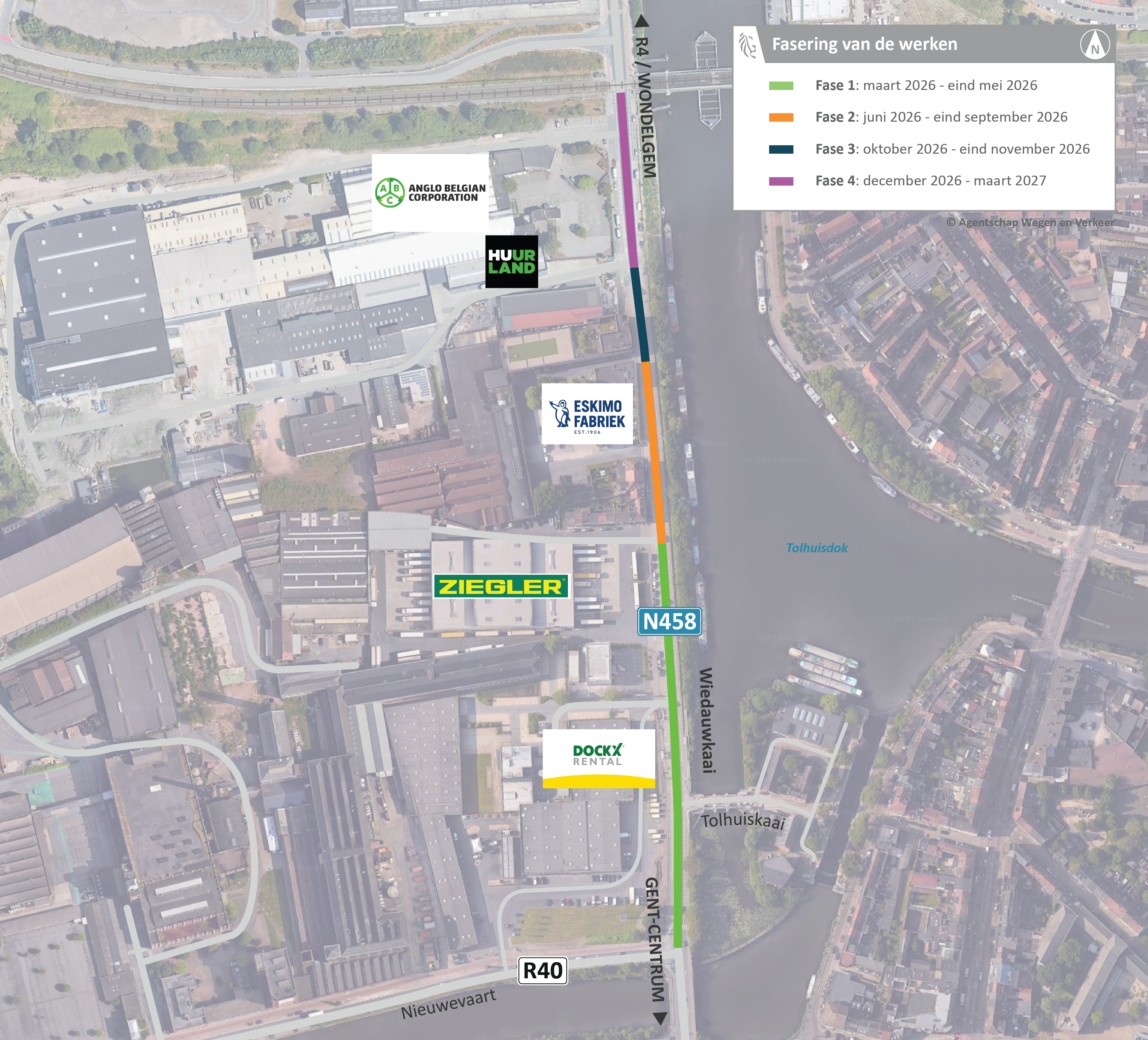

De werken starten aan de Nieuwevaart en schuiven stapsgewijs op richting de spoorweg. Bij het plannen van de fasen wordt zoveel mogelijk rekening gehouden met de bereikbaarheid van de opritten.

  • Fase 1 (begin 2026 - eind mei 2026): van Nieuwevaart tot net voor de oprit bij Ziegler.
  • Fase 2 (juni 2026 - eind september 2026): tot net voor de tweede oprit bij Eskimo.
  • Fase 3 (oktober 2026 - eind november 2026): tot de oprit bij Huurland.
  • Fase 4 (december 2026 - begin 2027): tot aan de spoorweg.

Tip: klik op de kaart of de pijl rechtsboven om de faseringskaart vergroot te bekijken.
