Herinrichting van de Woluwelaan
Algemeen Overzicht
UPDATE 6/8/2025: volgens de huidige planning start Wegen en Verkeer op maandag 1 september 2025 met werken ter hoogte van het kruispunt met de Kerklaan. De eerste werken vinden plaats aan de zijde van het gemeentehuis. In een tweede fase schuift de werf op naar de kant van Vilvoorde (McDonald's). Begin 2026 starten ook de werken aan het kruispunt met de Haachtsesteenweg op.
Deze bewonersbrief viel begin augustus in de bus bij omwonenden.
Wat en waarom?
Van drukke verkeersas naar leefbare, veilige en vlotte verbindingsweg

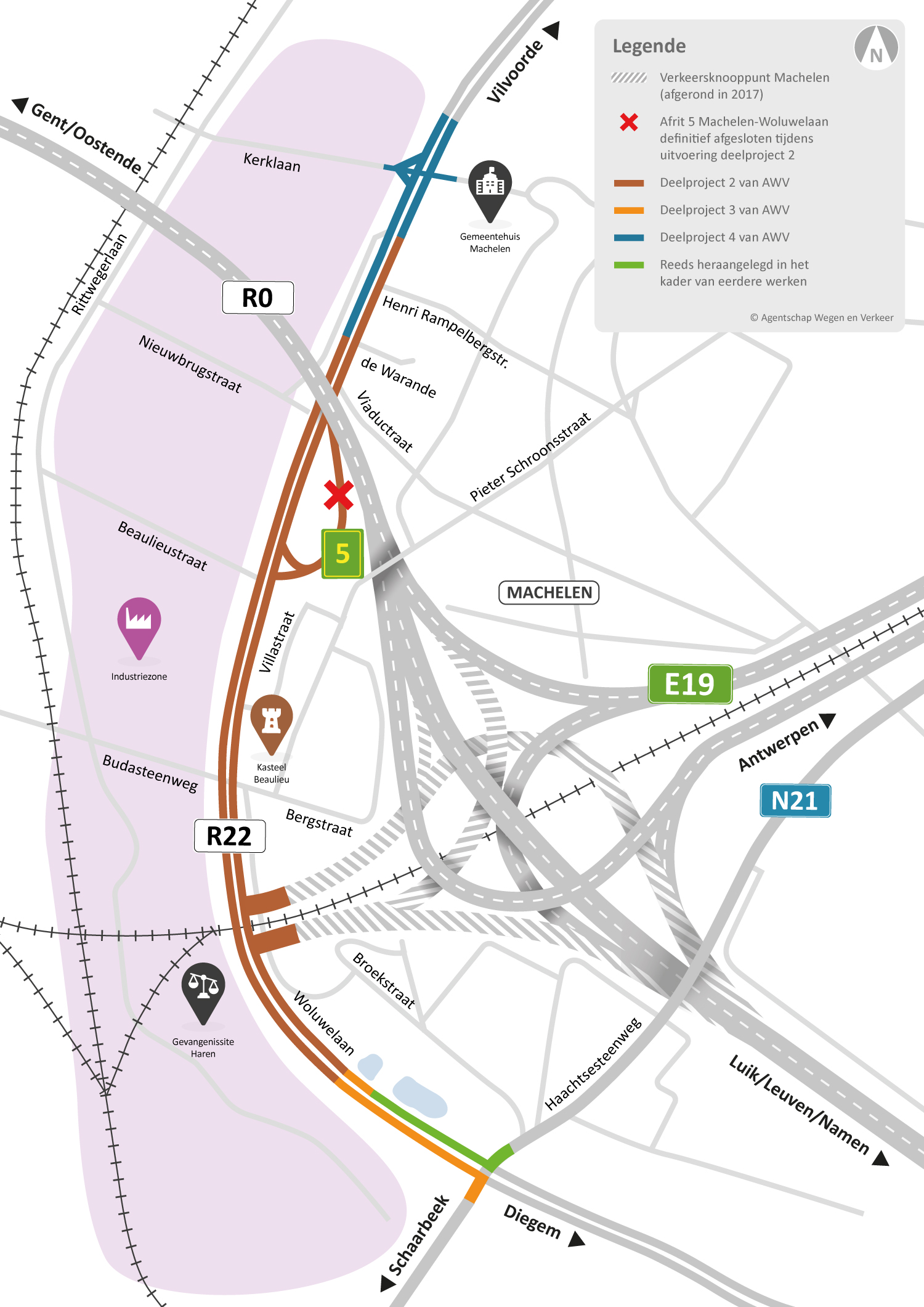

Sinds 2020 werkt Wegen en Verkeer op de Woluwelaan (R22). Het project bevindt zich in Machelen vanaf het kruispunt met de Kerklaan tot en met het kruispunt met de Haachtsesteenweg (N21). Over een lengte van ruim 2 kilometer maken we de Woluwelaan beter bereikbaar, veiliger, praktischer en mooier. En dat voor alle weggebruikers.
Van 2020 tot de zomer van 2023 werkte Wegen en Verkeer op het stuk tussen de kruispunten met de Kerklaan en de Haachtsesteenweg (deelproject 2). De vernieuwde Woluwelaan werd toen ook aangesloten op het nieuwe op- en afrittencomplex (deelproject 1). Zo is er sinds de zomer van 2023 een rechtstreekse verbinding tussen de Woluwelaan met zowel de buiten- als de binnenring (R0/E19). Bovendien kregen het uitzicht en de wegindeling van de Woluwelaan een grondige make-over. Vanaf 1 september 2025 is het de beurt aan het kruispunt met de Kerklaan (deelproject 4), vanaf 2026 volgt dat met de Haachtsesteenweg (deelproject 3).
Veiligere kruispunten aan Kerklaan en Haachtsesteenweg
Zowel het kruispunt aan de Kerklaan als dat aan de Haachtsesteenweg krijgen een grondige opfrisbeurt:
- Kruispunt met de Kerklaan
- De tweerichtingsbusbaan, aangelegd tijdens deelproject 2, wordt vervolledigd.
- We leggen een nieuwe bushalte aan.

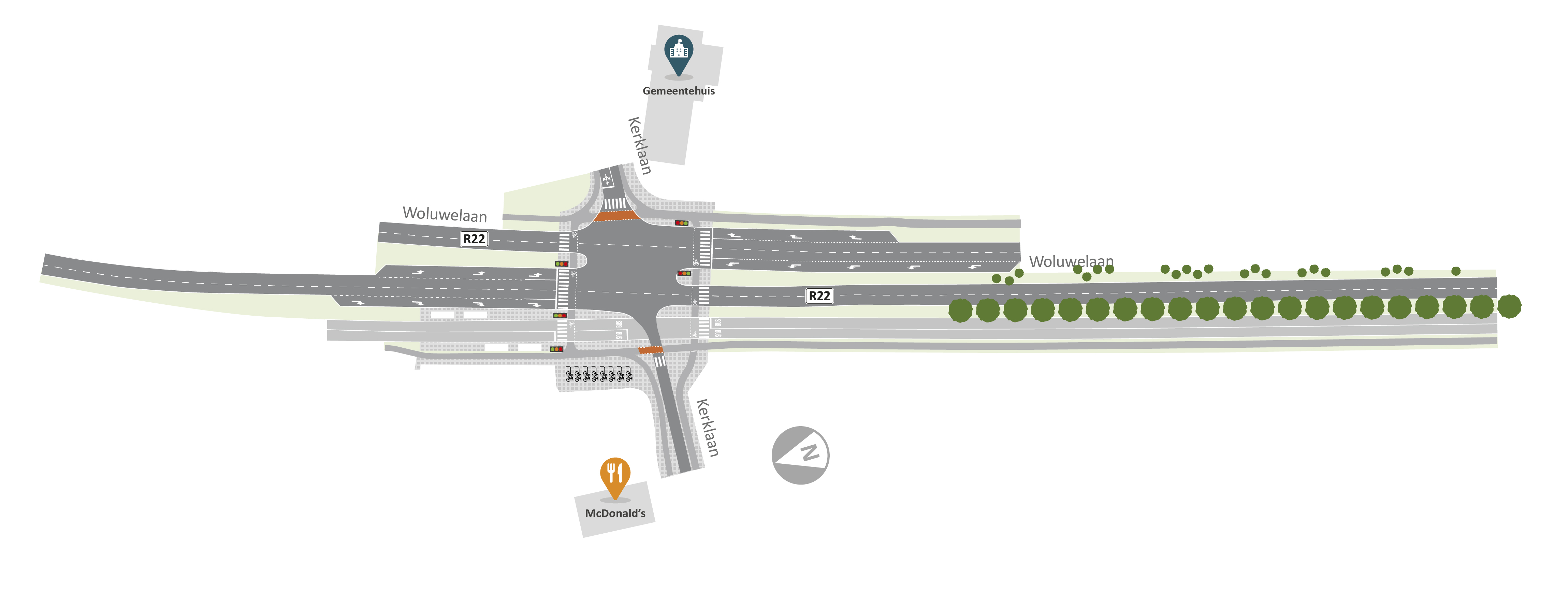

- Het kruispunt zelf richten we veiliger en overzichtelijker in voor fietsers en voetgangers.
- Aan de kant van de McDonald's plaatsen we een fietsenstalling.
- Ook dit kruispunt wordt conflictvrij ingericht.
- Kruispunt met de Haachtsesteenweg
- Hier moet enkel de weghelft waar het verkeer richting Diegem rijdt nog worden aangepakt.
- Het kruispunt zelf wordt conflictvrij ingericht.
- Ook de heraanleg van de Haachtsesteenweg tot aan het kruispunt met de Kuregemstraat, in de richting van Schaarbeek, maakt hier deel van uit.
Zodra de aansluitingen vanuit Diegem en Vilvoorde gerealiseerd zijn, rijdt de Ringtrambus vlot langs de Woluwelaan. Meer info hierover vindt u ook op de website van Werken aan de Ring.
Meer weten over de verbeteringen die al uitgevoerd werden? Ga naar het tabblad ‘Gerealiseerde verbeteringen’.
Timing en impact?
Doorgaand verkeer blijft mogelijk op R22
Zowel tijdens de werken aan het kruispunt met de Kerklaan (vanaf 1 september 2025) als tijdens de werken aan de Haachtsesteenweg (vanaf begin 2026) kan doorgaand verkeer blijven doorrijden op de Woluwelaan, over één versmalde rijstrook per richting. Afhankelijk van de fase waarin de werken zich bevinden volgt het lokale fiets- en autoverkeer een wegomlegging.
Volgens de huidige planning zijn de werken aan beide kruispunten klaar in de zomer van 2026.
Blijf op de hoogte van de details via het tabblad ‘Timing en fasering’.
