Timing & Impact

Timing & Impact

Datum

Status

Binnenkort

Weg

N403

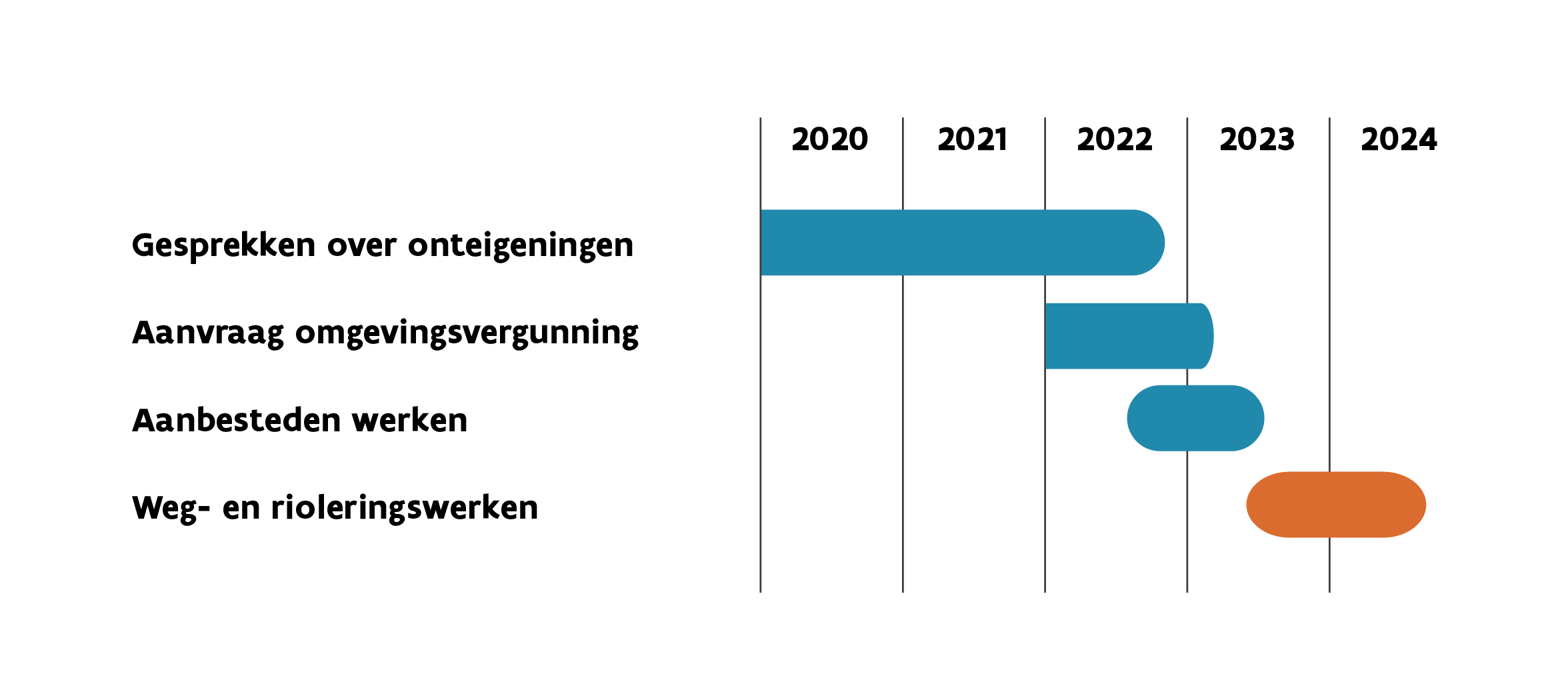

Voor de werken starten moeten we nog een aantal stappen zetten. Zo zijn er voor het uitvoeren van de werken een aantal grondinnames nodig. De eigenaars van gronden die (deels) onteigend worden, werden hierover al gecontacteerd. Daarnaast moeten we voor deze werken een omgevingsvergunning aanvragen. Van zodra de omgevingsvergunning is goedgekeurd kunnen de werken worden aanbesteed en kan er een aannemer gezocht worden voor het uitvoeren van de werken.

We hopen dat de werken in 2023 kunnen starten. Als alles vlot verloopt moeten we klaar zijn in 2024.
