Timing en fasering

Timing en fasering

Datum

Status

Gestart

Plaats

Weg

R30

Timing en fasering

De voorbereidende werken en de nutswerken, waarbij de nutsmaatschappijen waar nodig de leidingen voor elektriciteit, internet en telefonie vernieuwden en verplaatsten, zijn afgerond.

Fasering van de werken

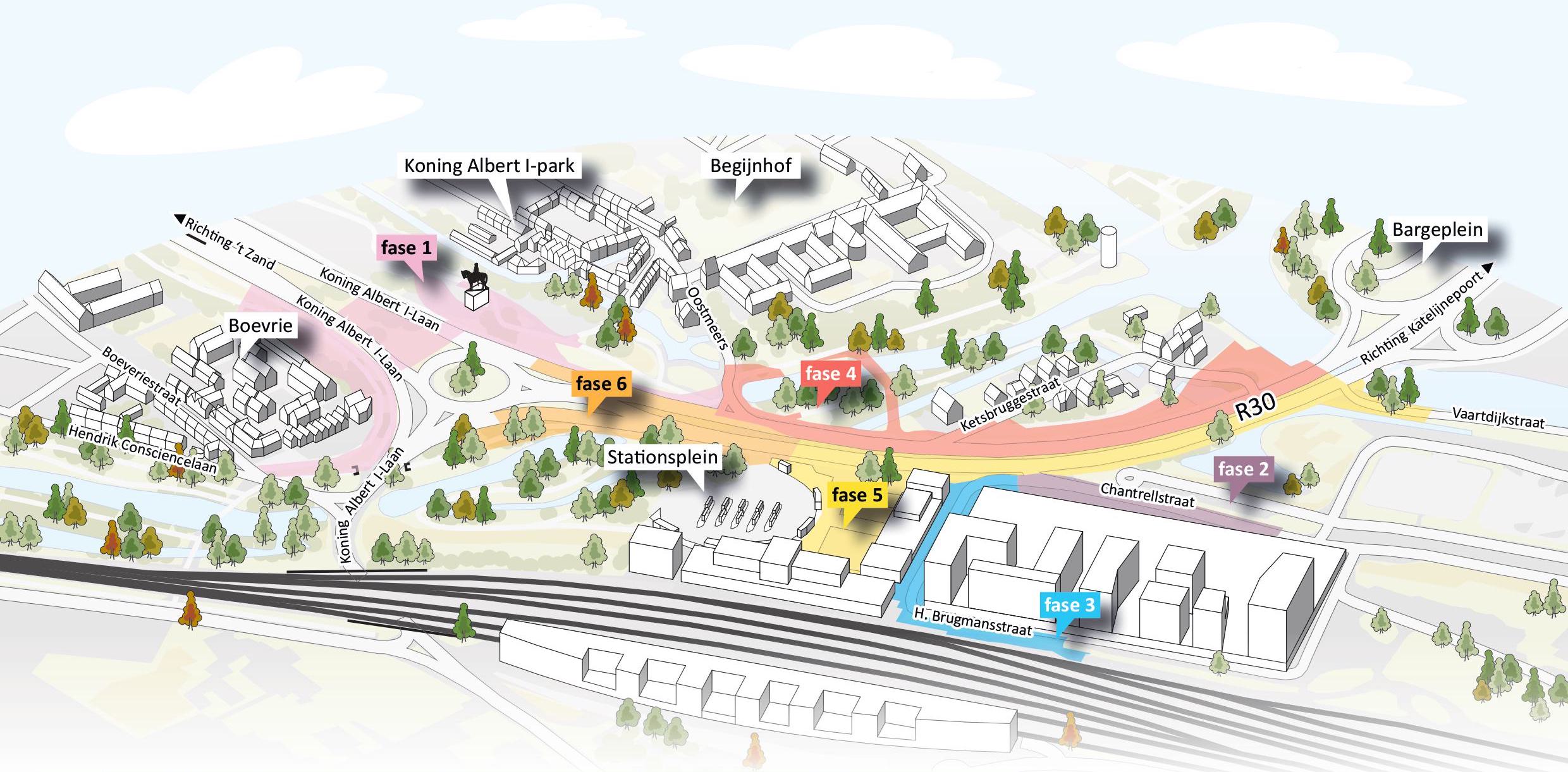

De stationsomgeving wordt in verschillende fases vernieuwd.

Tip: klik op de afbeelding om de verschillende fases in detail op kaart te bekijken.

Fase 1 - Afgerond

  • Er wordt gewerkt op de R30 tussen de Unescorotonde en 't Zand.
  • Er wordt gewerkt op het fietspad tussen Oostmeers en 't Zand.
  • Er wordt gewerkt op het voet- en fietspad tussen de Hendrik Consciencelaan en 't Zand.

Fase 2 - Afgerond

  • Er wordt gewerkt op de Chantrellstraat.

Fase 3 - 1 april 2026 tot 1 augustus 2026

Er wordt gewerkt op de Hendrik Brugmansstraat.

Fase 4 - 26 maart 2026 tot december 2026

Er wordt gewerkt op de noordelijke zijde van de R30, tussen de Unescorotonde en de Vaartdijkstraat. We bouwen in deze fase ook een deel van de Vestenpassage en de helft van de fietstunnel onder de R30 ter hoogte van de Vaartdijkstraat.

Fase 5 - December 2026 tot oktober 2027

Er wordt gewerkt op de zuidelijke zijde van de R30, tussen de Unescorotonde en de Vaartdijkstraat. We realiseren in deze fase de rest van de passage en fietstunnel onder de R30.

Fase 6 - Oktober 2027 tot maart 2028

Er wordt gewerkt op de aansluiting van de R30 met de Unescorotonde.

Alle gedetailleerde informatie over de exacte timing van de verschillende fases, vindt u terug op de webpagina van stad Brugge.
