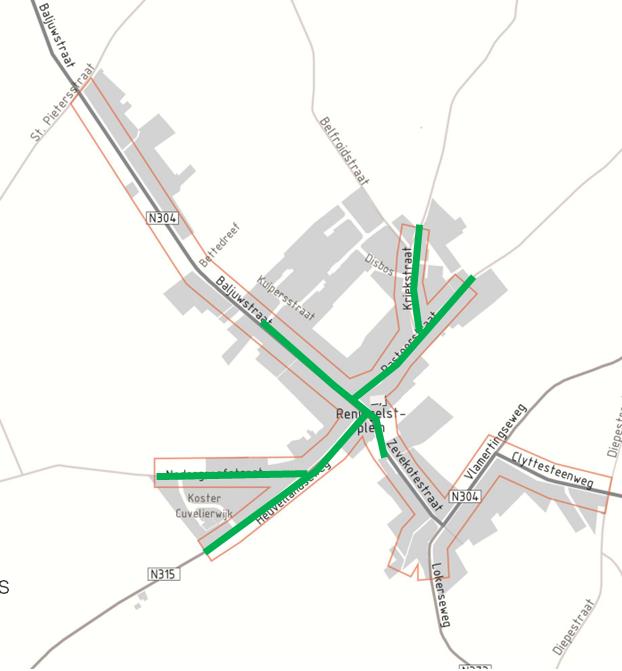

Dorpskernvernieuwing Reningelst

Dorpskernvernieuwing Reningelst

Algemeen Overzicht

Datum

Status

Gestart

Weg

N304
N315

Wat en waarom?

De dorpskern van Reningelst wordt volledig vernieuwd.  Er worden zowel nieuwe rioleringen als nieuwe wegen aangelegd. Ook de verschillende nutsmaatschappijen maken van de gelegenheid gebruik om hun leidingen te vernieuwen of ondergronds te brengen.

Dit project is een samenwerking van AWV, Aquafin en Stad Poperinge.

Tijdens deze werken wordt er aan onderstaande straten gewerkt:

  • Pastoorstraat
  • Kriekstraat
  • Baljuwstraat (N304)
  • Reningelstplein
  • Zevekotstraat
  • Heuvellandseweg (N315)
  • Nedergraafstraat
Dorpskernvernieuwing Reningelst

Timing en impact?

Om de hinder te kunnen beperken wordt er in verschillende fasen gewerkt. Zonder tegenslagen en slecht weer wordt volgende timing vooropgesteld voor de opbraak tot de volledige afwerking van de bovenbouw:

Fase A1-A2:  Pastoorstraat (afgewerkt)

Fase B:   Kriekstraat (afgewerkt)

Fase A3: N304 Reningelstplein – tussen Pastoorstraat en Heuvellandseweg  (afgewerkt)

Fase C:  N304 Baljuwstraat – tussen Reningelstplein en Kuipersstraat (afgewerkt)

Fase D:  Nedergraafstraat  (afgewerkt)

Fase E:  N304 Reningelstplein  (tot eind september ‘20)

Fase F:  N315 Heuvellandseweg

  • tot aan kruispunt Nedergraafstraat: mei tot eind oktober ’20
  • vanaf Nedergraafstraat: juni tot eind november ‘20

Waar mogelijk wordt een minder hinder steenslagverharding aangelegd.

De bereikbaarheid van het centrum zal steeds gegarandeerd worden. Hetzij via de verbinding Baljuwstraat – Pastoorstraat, Heuvellandsweg – Zevekotestraat of via Heuvellandseweg – Pastoorstraat.

Tijdens de werken op de N304 dient het doorgaand verkeer volgende omleiding te volgen: Ring van Poperinge, Ouderdomseweg, Vlamertingseweg.
